做服务器搬迁,真正考验团队的不是计划写得多漂亮,而是现场遇到意外时怎么处理。最近,我们在吉隆坡搬迁一个通讯机房,就遇到了这样的情况:服务器机柜根本过不了机房的门。这次服务器搬迁经验,值得和大家分享。
吉隆坡服务器搬迁现场:机柜比门还大
设备原本放在一个全高机柜里,安装在空间不大的通讯机房内。搬迁当天我们发现,机房的门太小,整个机柜无法完整地搬出去。斜着搬行不通,拓宽门也不在工作范围之内。

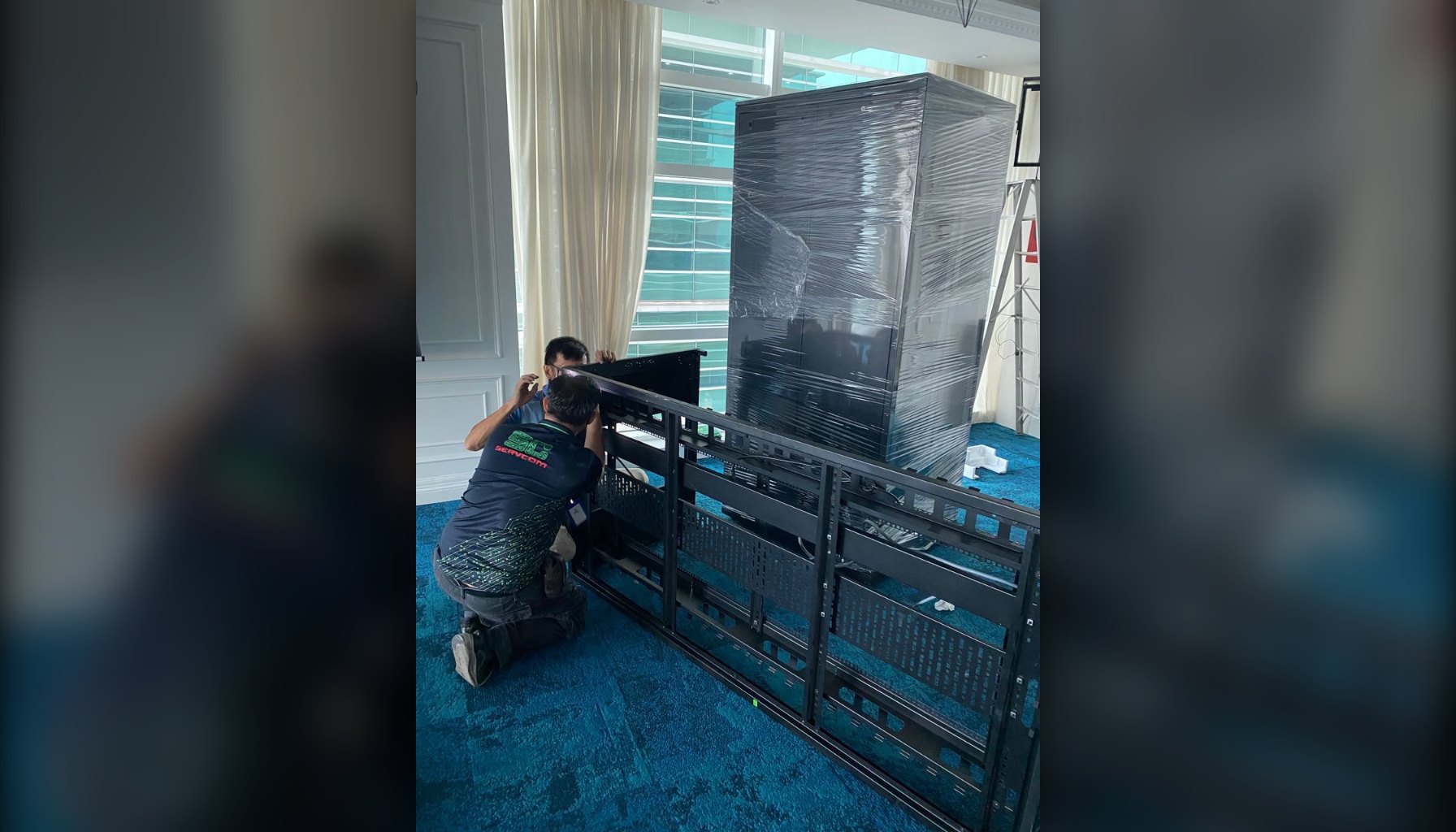

我们的工程师当场把机柜拆开,分段搬出,再到新地点重新组装。搬迁前,服务器和网络设备已先取出,这样机柜框架才能安全搬运。这件事并不神秘,但前提是团队里有人做过,并且带了合适的工具。
服务器搬迁经验:为什么一定要提前勘察路线
多数服务器搬迁计划只关注设备本身:几点关机、按什么顺序、怎么重新接线,却很少有人去量搬运路线。机柜有时是在门、隔间或天花板完成之前就装进去的,也可能是从早已不存在的通道进去的。所以今天放得进去的机柜,不代表以后拿得出来。
一家可靠的服务器搬迁公司,应该测量整条路线,从机柜所在位置到装卸区,而不只是搬迁前后的两个机房。
服务器搬迁经验:5个教训
- 量路线,不只是量机房。门的宽度和高度、走廊转角、电梯尺寸、斜坡,以及大楼对搬运设备的规定,都要在现场勘察时确认,不要等到搬迁当天。
- 先问机柜能不能拆,谁来拆。很多机柜的框架可以拆开,但需要合适的工具和零件,也需要清楚怎么装回去的人。标准的19英寸机柜设计各不相同,千万别想当然。

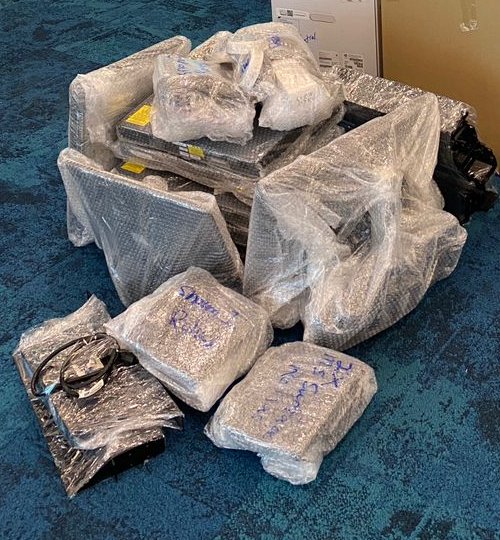

- 先清空机柜,并且做好标签。设备按计划顺序取出、包好、手写标签,才能原样放回原位。
- 动手前先拍照记录。关机之前拍下机柜布局和线缆,方便在新地点还原或优化。
- 重装和测试要像拆卸一样认真规划。重新组装、上架、接线,并与您的团队一起测试,都是服务器搬迁的一部分,不是收尾的小事。

服务器搬迁检查清单
- 新旧两地现场勘察,包括门、走廊和电梯尺寸。
- 确认备份有效,并制定书面的关机与开机顺序。
- 约定停机窗口和回退方案。
- 为每条线缆和端口贴标签并拍照记录。
- 包装、运输,并对照资产清单追踪。
- 机柜重组、上架、接线,分阶段开机。
- 与您的团队一起测试,并交付报告。
想了解更多,可以阅读本文的英文版,或查看我们的服务器机房搬迁与办公室搬迁服务。
Servcom 的服务器搬迁服务

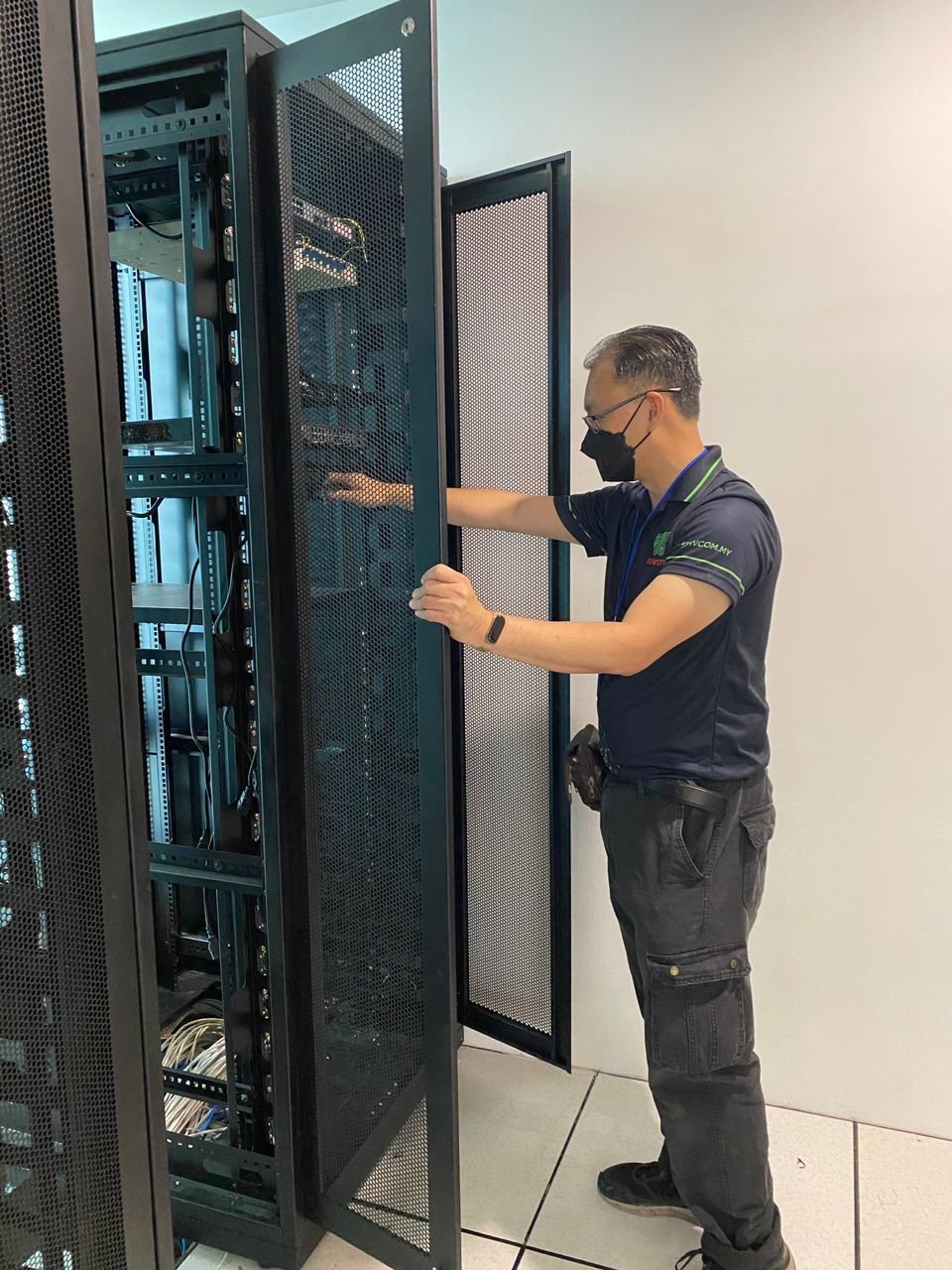

我们的服务器搬迁服务由CCNP认证工程师全程负责,从现场勘察一直到验收交接。服务器机房、网络设备和布线一并处理,也可以与整体办公室IT搬迁合并,或通过IT项目管理服务协调多个据点的搬迁。搬迁后,我们在吉隆坡的团队也能继续为新环境提供支持。

常见问题
机柜太大,过不了门怎么办?
有时可以拆开搬,但不一定。如果机柜比门、走廊或电梯更宽或更高,可能需要先清空、拆成几段搬运,再在新地点重新组装。这应该在现场勘察阶段确认,而不是搬迁当天。
服务器搬迁需要多长时间?
视机柜数量、线缆多少、距离以及新地点需要的测试而定。只有勘察新旧两地,才能可靠地估算时间并安排停机窗口。
如何选择服务器搬迁公司?
好的服务器搬迁公司会先勘察新旧两地,确认搬运路线,在关机前核实备份,为设备贴标签并做记录,并在搬迁后与您的团队一起测试。也可以问清楚现场由谁负责,以及他们在网络和服务器方面的经验。
